基坑换撑施工工艺流程
点击量:869时间:2022/7/25 15:33:56

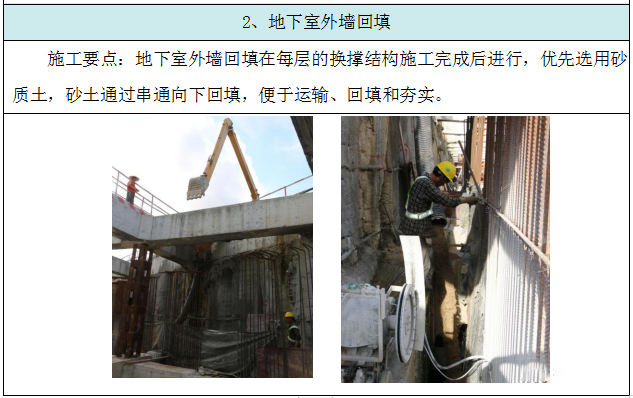

基坑换撑是指通过结构构件将基坑围护结构的荷载从内支撑转换至地下室主体结构,并进行地下室外墙土方回填。常见的换撑结构有换撑板、换撑梁。基坑换撑完成后,可拆除内支撑,基坑换撑施工内容包括换撑结构施工、后浇带等施工缝传力带施工、地下室侧墙土方回填。

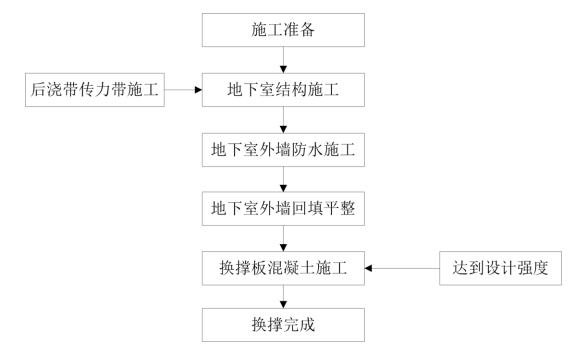

1、换撑板施工工艺流程

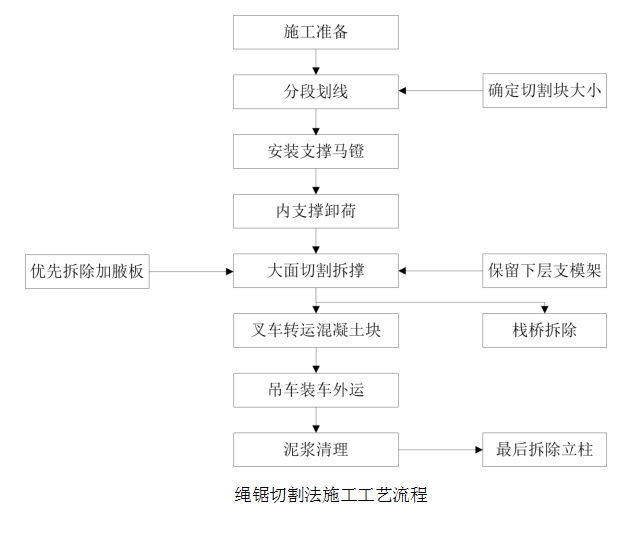

2、绳锯切割施工工艺流程

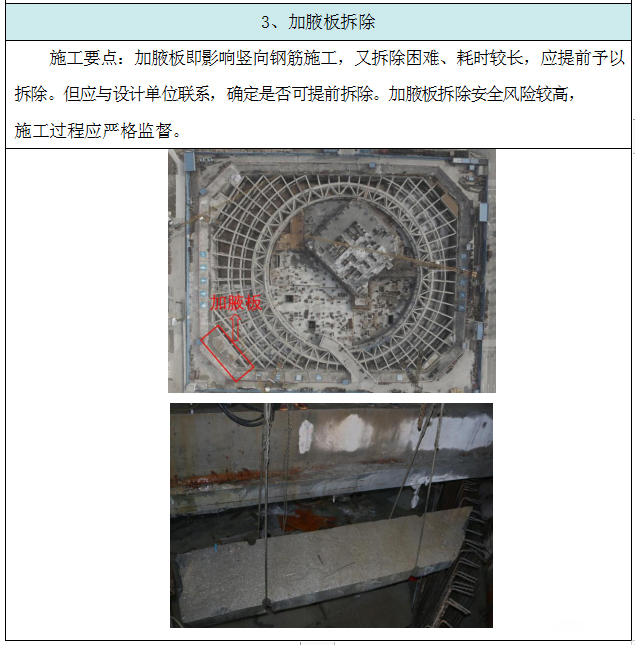

绳锯切割是指采用金刚砂链条将钢筋混凝土内支撑梁切割成块状,然后再向外运输,基本适用于所有钢筋混凝土内支撑,部分内支撑在基坑角部或中部位置有加腋板,加腋板一般都会挡住墙柱钢筋,造成钢筋无法施工,可提前拆除。

施工要点

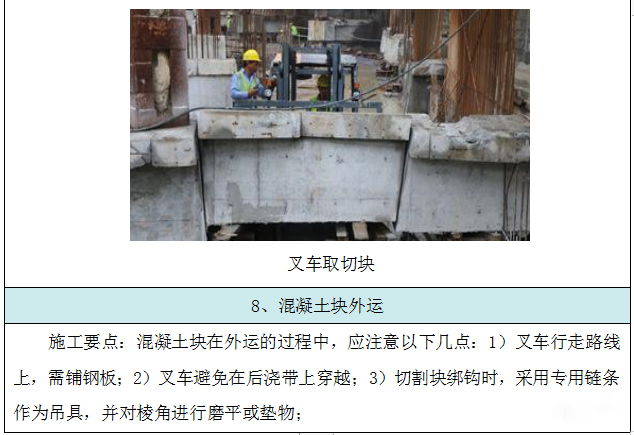

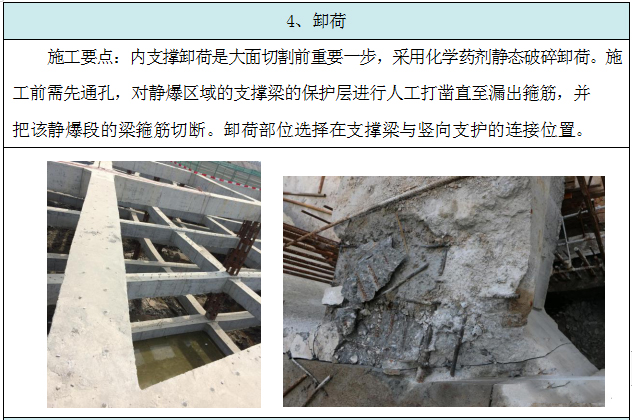

1、换撑板施工及内支撑拆除要点
2、换撑梁拆除施工工艺

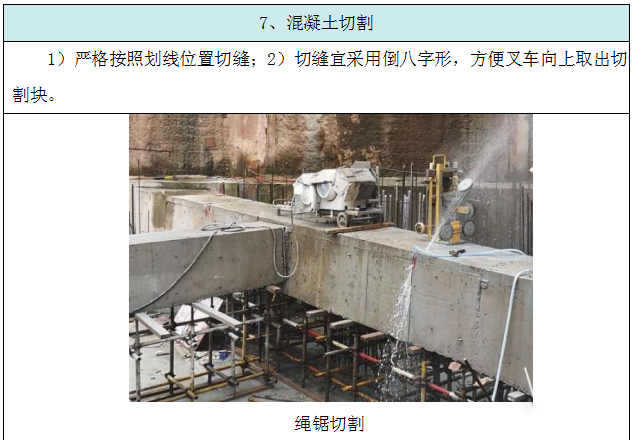

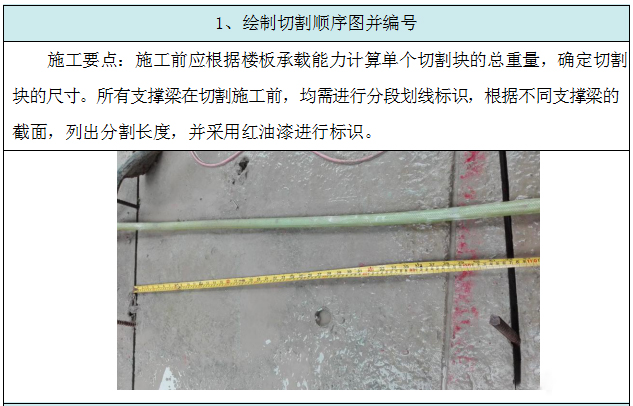

3、绳锯切割施工要点
