基坑水平支撑拆除方案一

来源:s  发表时间:2022/8/4 17:37:25  点击次数:【660】

打印
字体【
视力保护色

1、施工计划


1.1 基坑分区

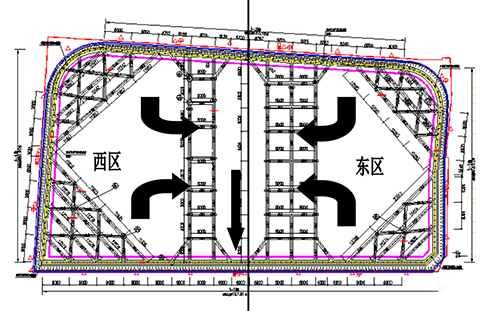

根据本工程基坑施工工期要求及开挖顺序,将大厦地下室基坑支护工程,按施工先后顺序划分为两个区


考虑主楼分布特点、基坑形状及场地施工交通状况,采用分区拆除的方法,即先施工东区,后施工西区。


基坑设计共设置一道钢筋混凝土水平内支撑,为桁架支撑体系。

2025澳门2025免费原料网


1.2施工工期进度计划


东区拆除计划约7日历天,西区拆除计划约7日历天,暂定总工期约14日历天。


2、基坑支撑转换及拆除工艺流程


2.1拆除工程概况


本工程基坑采用三轴搅拌桩(内插型钢)+内支撑进行支护,下设临时立柱桩支顶;止水帷幕采用三轴水泥搅拌桩。基坑开挖深度9.35m左右。根据基坑支护设计与地下室施工图,本工程基坑支护需拆除基坑支护结构的一道钢筋混凝土水平内支撑。


支护结构拆撑应待东区与西区地下室负二层底板与传力带全部施工完成后,再拆除支撑体系。拆除支撑砼设计强度为C30。


2.2拆除支护结构的条件


根据基坑支护设计图纸的要求,支撑梁换撑采用素砼传力带(与底板等强度、等厚度),与底板混凝土整体浇筑,与支护桩顶紧,待混凝土达到设计强度75%后方可拆除水平支撑。另外,拆撑前应提前通知设计人员。


2.3施工准备


2.3.1技术准备


支撑拆除前,需组织所有拆除人员认真学习基坑支护图纸,对所拆除支撑构造熟悉了解,并对拆除支撑过程中所存在的安全技术要求做书面交底。


2.3.2场地准备


支撑拆除前,确保拆除支撑部位所有多余材料已转移,拆除部位的围护栏杆已拆除,场内物料已清理干净,并在拆撑部位拉设警戒线,无关人员严禁进入拆除现场。


2.3.3机械设备及人员准备


本工程支撑拆除采用机械拆除,按照工作面的安排及工期的需要。


2.4支撑拆除施工


本工程基坑内支撑系统拆除全部采用机械拆除,结构底板及底板与支护桩之间的砼工程施工完毕后,首先采用机械拆除,支撑拆除时,机械直接在结构底板上对支撑进行拆除,拆除整体顺序为:对称拆除,先拆次梁,然后依次再拆除支撑梁,拆除后及时将砼碎渣及钢筋清理用塔吊运至坑外。此外在回收H型钢桩之前禁止拆除冠梁。拆除时,应安排人员进行洒水降尘。支撑拆除范围应加强安全管理与安全警示工作,防止无关人员靠近。


2.4.1支撑结构拆除


支撑拆除时,地下室基础底板已施工完毕;支护结构拆除时,应先将支撑结构与次梁截断,然后截断主梁,释放因基坑支护变形引起的应力,使支护结构拆除时处于稳定状态。然后按照先次梁后支撑梁的拆除顺序由支撑内部向外延伸拆除。


支撑用破碎锤拆出一定的工作面后,人工用氧气、乙炔将支撑梁内的钢筋及时割除,并集中归堆堆放,用塔吊将清理出的钢筋吊出基坑,以便进行下一步的拆除。


拆除产生的砼碎渣,用装载机集中归堆清运至基坑南侧,由塔吊运至坑外,然后再由挖机装车将砼碎渣外运处理。


2.4.2立柱拆除


地下负二层顶板施工时,立柱穿楼板部位砼暂不浇筑,待立柱拆除后再吊模补浇该部位砼。


3、成品保护措施


3.1支撑拆除时,破碎机械直接在底板或楼板上行走作业,为了避免破碎锤行走时对混凝土板造成破坏,拆除施工前,详细规划机械行走路线,在机械行走路线结构板上预先铺垫脚手板或施工钢板,避免机械损伤结构混凝土。


3.2基坑支护拆除时,将产用大量的混凝土碎块,将对出结构的钢筋造成破坏,施工时,用废旧模板将剪力墙钢筋两侧、结构柱四周封闭,并用铁丝固定作为钢筋的保护,垃圾清理完成后拆除。


3.3支撑拆除时,所有电梯井、集水坑全部铺设钢管、木方、模板,使基坑封闭。


3.4支撑拆除时,拆至立柱根部时要注意做好对立柱的保护工作,必要时根部砼采用人工拆除。


4、支撑拆除时安全施工措施


4.1拆除过程中要排专人进行基坑监测,一旦发现异常,应立即停止施工,请设计、查看排除隐患后,方可进行施工。


4.2为防止机械拆除时,破碎的混凝土块飞溅伤人,支护结构拆除时,要在拆除范围设警戒线,非施工人员不得入内。


4.3拆除时,施工现场设拆除监护人员,防止施工人员进入施工机械回转半径之内,造成机械伤害。


4.4钢筋割除、清理时,必须保证施工面无机械作业;切割部位超过2m时,必须系安全带。


4.5切割钢筋用氧气瓶、乙炔瓶摆放距离不得小于5m,且必须在安全部门办理动火证后方可使用。


4.6塔吊吊运废弃钢筋、砼时,严禁超负荷作业,且必须有专人指挥。


4.7支撑采用机械拆除破碎时,为了防止扬尘,破碎前在拆除部位喷洒适量的水。
